Калькулятор ПЭ труб: сварка + траншея JCB + колодцы + укладка
Вода, канализация, футляры, кабель — стыки по ГОСТ Р 55276, траншея по ГЭСН 01-01-009, колодцы ЖБ/пластик по СП 32.13330, перекрытия с крышкой, укладка с ценами
ПЭ Ø SDR
Ø110 L100м
стыков
траншея
колодцы
🏷️ Назначение и труба
e = D/SDR
📏 Трасса
🚜 Техника JCB
🕳️ Колодцы и перекрытия с крышкой — СП 32.13330
СП 32.13330.2018 табл.11
пластик ~25к, КС10 ~28к, КС15 ~45к
ПП10+полимер 5-8к, ПП15+чугун Т 15-25к
🔧 Укладка трубы и стоимость
укладка, центровка, подбивка
калькулятор стыковой сварки полиэтиленовых труб под воду канализацию футляры кабель траншея JCB
Калькулятор стыковой сварки ПЭ труб — расчет стыков, времени сварки, траншеи и работы JCB по ГОСТ 18599-2001 и СП 40-102-2000

Что считает калькулятор стыковой сварки полиэтиленовых труб?

Калькулятор стыковой сварки полиэтиленовых труб считает полный цикл укладки трубопровода под воду, канализацию, футляры для кабеля и связи: количество труб ПЭ, число стыков сварки нагретым инструментом встык по ГОСТ Р 55276-2012 (ISO 21307), время сварки одного стыка по толщине стенки e = DN/SDR, объем траншеи с откосами по СНиП 12-04-2002, производительность экскаватора JCB по ГЭСН 01-01-009, расход дизеля и смету.

Калькулятор учитывает:

  • Диаметр ПЭ трубы DN 32-630мм и SDR 26-9 по ГОСТ 18599-2001 табл.1: толщина e = DN/SDR
  • Назначение: вода, канализация, футляр, кабель силовой, ВОЛС — глубина по СП 40-102-2000
  • Длину трассы и длину плети 6/12/13м — число труб N = ceil(L/L_трубы×k)
  • Стыковую сварку: нагрев ~ e×10 сек + охлаждение 6-32 мин по ГОСТ Р 55276-2012 табл.2
  • Траншею: ширина по низу b = D/1000+0.4м по СП 40-102 табл.5.1, откос m по СНиП 12-04, объем V = (bн+bв)/2×H×L
  • Технику JCB: ковш 0.25-1.0 м³, производительность 28-105 м³/ч по ГЭСН 01-01-009 с коэф. грунта 1-4 группы
  • Песчаную подушку 0.1м по СП 40-102 п.5.5.1, дизель 6 л/ч для траншейных работ

Используйте калькулятор выше — введите трассу и получите смету за 30 секунд.

Как пользоваться — инструкция для прораба

  1. Назначение: вода — глубина 1.2-1.8м, кабель — 0.7-0.9м, канализация — по проекту. Влияет на предупреждение по СП 40-102.
  2. Труба: выберите DN и SDR. Калькулятор посчитает толщину e = DN/SDR по ГОСТ 18599-2001. Для DN 110 SDR13.6 e=8.1мм.
  3. Трасса: длина трассы м и длина одной трубы 12м (стандарт ГОСТ 18599 до 13м). Запас 5% по СП 40-102.
  4. Траншея: глубина, грунт группа 1-4 по ГЭСН 01-01-009, ширина по низу — нажмите "Авто по СП" → b = D+0.4м. Откос считается по СНиП 12-04.
  5. JCB: ковш 0.4м³ — JCB 3CX стандарт, произвольность 48 м³/ч в песке, 34 в суглинке. Подушка 0.1м.
  6. Цены: цена трубы ₽/м, сварки стыка и аренды JCB ₽/час с топливом.
  7. Рассчитать: получите число стыков, время сварки, труб с запасом, объем траншеи, время JCB, дизель, песок и смету.

Формулы по ГОСТ и СП

Толщина стенки: e = DN / SDR [мм] — ГОСТ 18599-2001 табл.1, где DN — наружный диаметр мм, SDR — стандартное размерное отношение.

Число труб: Nтруб = ceil(L_трассы / L_трубы × k_запаса), где k=1.05 — геометрия.

Число стыков: Nстыков = Nтруб - 1 — ГОСТ Р 55276-2012 п.5.1.

Время сварки стыка: t = t_установки + t_нагрева + t_охлаждения, где t_нагрева = e×10 сек (эмпирика из ГОСТ Р 55276 табл.2: для e 4-6мм 40-70с, 7-12мм 70-120с, 12-19мм 120-190с, 19-26мм 190-250с), t_охлаждения 6-32 мин, t_установки 3 мин.

Ширина траншеи по низу: b_низ = D/1000 + 0.4м (DN<500) или +0.6м (DN≥500) — СП 40-102-2000 табл.5.1, п.5.5.1.

Откос: коэффициент заложения откоса m по СНиП 12-04-2002 прил.Б табл.1: песок при H=1.5-3м m=1.0, суглинок m=0.5, глина m=0.25.

Ширина по верху: b_верх = b_низ + 2×H×m

Объем траншеи: V = (b_низ + b_верх)/2 × H × L — объем трапецеидальной призмы.

Производительность JCB: Q = Qбаз × k_грунта, где Qбаз 28 м³/ч для 0.25м³, 48 для 0.4м³, 72 для 0.65м³, 105 для 1.0м³ по ГЭСН 01-01-009, k_грунта: гр.1=1, гр.2=0.72, гр.3=0.48, гр.4=0.32. T_JCB = V / Q

Расход дизеля: G = T_JCB × 6 л/ч — данные JCB 3CX для траншейных работ.

Песчаная подушка: V_песка = b_низ × h_песка × L где h=0.1м по СП 40-102 п.5.5.1.

Источники: ГОСТ 18599-2001 Трубы напорные из полиэтилена на docs.cntd.ru, ГОСТ Р 55276-2012 Процедуры сварки встык ПЭ труб на docs.cntd.ru, СП 40-102-2000, ГЭСН 01-01-009.

калькулятор стыковой сварки ПЭ труб формула V траншеи и время сварки по ГОСТ Р 55276 инфографика на русском

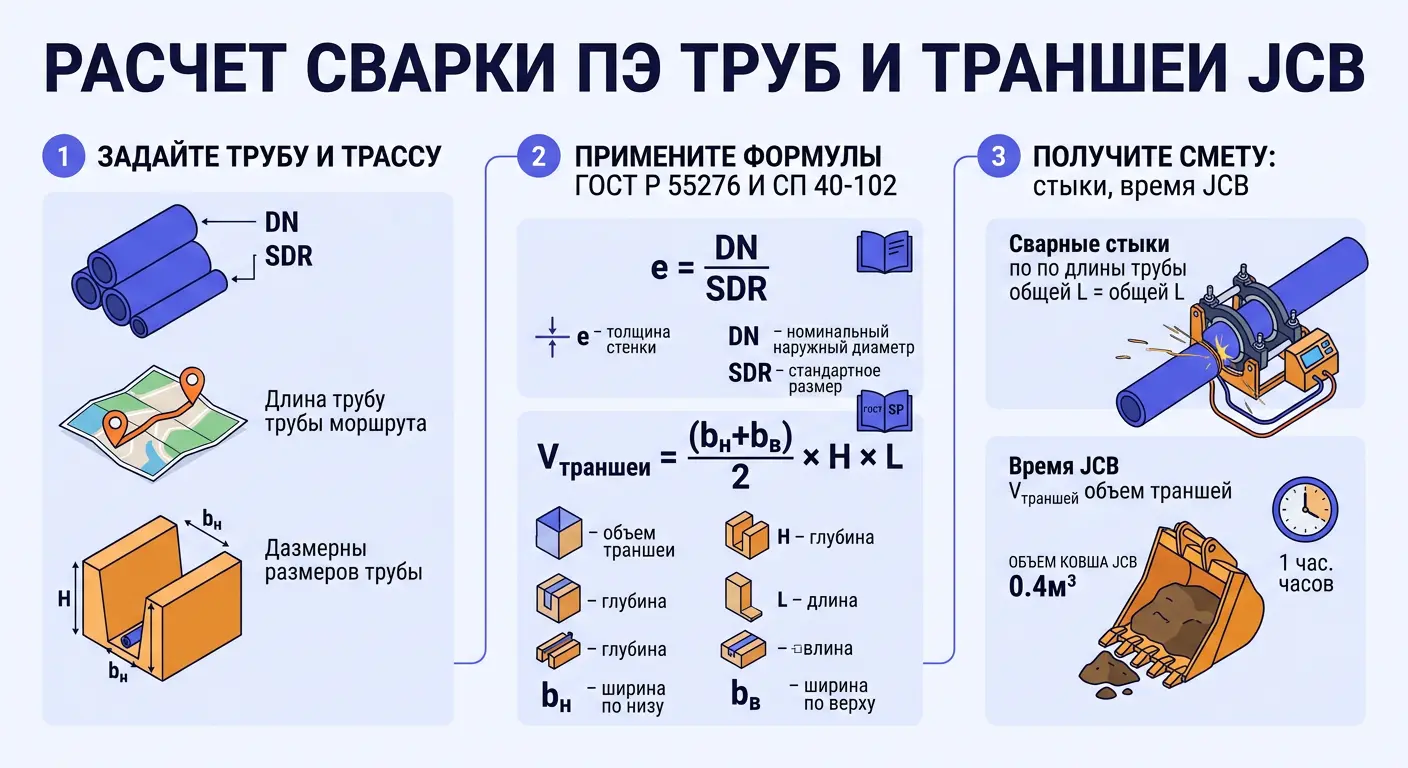

Формулы: e = DN/SDR по ГОСТ 18599, Vтраншеи = (bн+bв)/2×H×L по СНиП 12-04, время сварки по ГОСТ Р 55276-2012 табл.2

Пример расчета — ПЭ вода Ø110 L=100м

Дано: водопровод ПЭ100 DN110 SDR13.6, 12м плети, трасса 100м, глубина 1.2м, песок, ширина 0.6м, ковш 0.4м³ JCB, запас 5%.

  1. Толщина e = 110/13.6 = 8.1мм по ГОСТ 18599
  2. Труб: N = ceil(100/12×1.05)=ceil(8.75)=9 шт, стыков 8
  3. Сварка: e=8.1мм → нагрев ~81с, охлаждение 10мин, установка 3м → 14.3мин/стык, всего 8×14.3=114м=1.9ч по ГОСТ Р 55276 табл.2
  4. Траншея: bн=0.6м, откос m=0.5 (песок H=1.2м <1.5м по СНиП), bв=0.6+2×1.2×0=0.6м (вертикально), V=0.6×1.2×100=72м³
  5. JCB: ковш 0.4м³, гр.1 песок → 48 м³/ч по ГЭСН, T=72/48=1.5ч, дизель 9л
  6. Подушка: Vпеска=0.6×0.1×100=6м³
  7. Смета: трубы 9×12×450=48600₽ + сварка 8×1500=12000₽ + JCB 1.5×2500=3750₽ = 64350₽

Вручную долго — калькулятор считает за 0.1с.

калькулятор стыковой сварки ПЭ труб пример траншеи JCB экскаватор укладка труб под воду
Пример: ПЭ Ø110, траншея 1.2м, JCB 3CX ковш 0.4м³ — объем 72м³, время 1.5ч

Таблица ширин и глубин по СП 40-102

НазначениеГлубина min по СПШирина по низу по СП табл.5.1Подушка
Водопровод напорный0.5м ниже промерзания, обычно 1.2-1.8мDN<500: D+0.4м, ≥500: D+0.6м0.1м песок
Канализация безнапорнаяпо проекту, min 0.7мD+0.4м0.1-0.15м
Футляр для кабеля силового0.7м (0.5м под дорогой) ПУЭD+0.2м0.1м
ВОЛС / связь0.9-1.2мD+0.2м0.05м

Частые ошибки

  • Стыковая для DN<50: по ГОСТ Р 55276 п.5 — грат сужает проход, используйте электромуфту
  • Тонкая стенка e<4.5мм: стыковую не варить, только муфта по СП 40-102 п.7.10
  • Ширина траншеи меньше нормы: СП 40-102 требует D+0.4м для монтажа, иначе не пролезет сварка
  • Вертикальные стенки глубже 1.5м без креплений: обрушение по СНиП 12-04 — нужен откос или щиты
  • Скала без рыхления: JCB 0.4м³ даст 15 м³/ч вместо 48, учитывайте ГЭСН коэф. 0.32
Важно: Сварка ПЭ труб — работы повышенной опасности, только аттестованный сварщик с протоколом по ГОСТ Р 55276. Параметры нагрева/охлаждения берите из паспорта аппарата, наш расчет — справочный по таблице ГОСТ.

FAQ

Сколько времени варить стык ПЭ 110 SDR13.6?

e=8.1мм → нагрев 70-90с, охлаждение 10мин, установка 3м → всего ~14мин/стык по ГОСТ Р 55276-2012 табл.2. 8 стыков = ~1.9ч.

Сколько труб нужно на 100м трассы из ПЭ 12м плетями?

N = ceil(100/12×1.05)=9 шт, 8 стыков. Формула по ГОСТ 18599 — длина труб 6-13м.

Какой объем траншеи для ПЭ Ø110 глубина 1.2м ширина 0.6м?

V = b×H×L = 0.6×1.2×100=72м³ при вертикальных стенках, при откосе 0.5 bв=0.6+2×1.2×0.5=1.8м, V=(0.6+1.8)/2×1.2×100=144м³ по СНиП 12-04.

Сколько берет JCB 3CX за траншею 72м³?

Ковш 0.4м³ песок гр.1 → 48 м³/ч по ГЭСН 01-01-009, время 1.5ч, дизель 9л, аренда 2500₽/ч → 3750₽.

Нужна ли песчаная подушка под ПЭ трубу?

Да, 0.1м по СП 40-102-2000 п.5.5.1, для кабеля 0.05м, для скалы 0.15м с подбивкой.

Источники и нормативы

Автор: Инженер ПГС, монтаж наружных сетей ВиК, стаж 11 лет, аттестован НАКС по сварке ПЭ. Расчеты по ГОСТ 18599-2001, ГОСТ Р 55276-2012, СП 40-102-2000, ГЭСН 01-01-009.

Обновлено: 25.07.2026

Дисклеймер: Расчет справочный для сметы и ППР. Параметры сварки берите из паспорта сварочного аппарата и технологических карт производителя труб. Для проектирования — к инженеру.

Другие калькуляторы: Калькулятор бетона и раствора, Калькулятор фундамента, Калькулятор труб
